桩基后注浆有什么特点?
1.可用于已有事故桩的加固。
2.将桩侧泥皮和桩底沉渣有效固结,可缩短桩长或减少桩数量,有利于对持力层的灵活选择。
3.经过压浆,可减少群桩的总体沉降,简化上部结构设计。
4.利用压浆管可进行超声波检测,能有效监控桩基质量。
5.压浆管按等强代换,可作为配筋使用。
桩基后注浆注浆量、注浆压力如何控制?应注意什么?
1.为保证施工质量,一般对注浆量和注浆压力进行双向控制,注浆水泥用量可按每延米桩长50-100公斤确定。注浆工作压力0.5∽1.5MPa,控制压力4MPa以内。
2.注浆管宜用双管,对称布置,分别注浆。
3.对后灌注桩,应准确控制实际成孔深度,确保注浆管阀门插入孔底沉渣中。浇注混凝土48小时内,应用压力水洗通管路。
4.浆液水灰比=0.6∽1.0MPa为宜。
5.注浆过程中发现浆液串桩,宜同时压注。

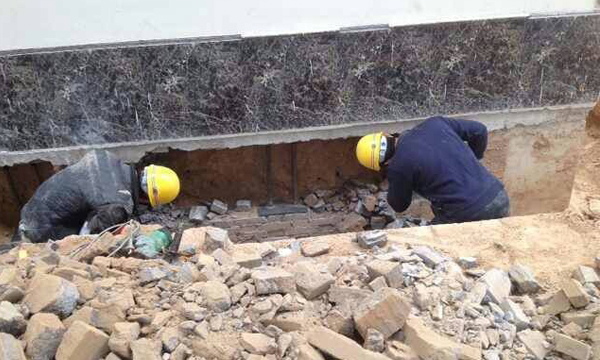

喷锚网支护中若建筑物紧邻基坑,如何如理?
可在开挖前30天左右,先期施工超前注浆锚杆,对建筑物和坑边土体进行加固,待基坑开挖时有效约束土体的形变,减少喷锚网支护的滞后影响。
相似的基坑,相似的土层,同样的支护方式,为什么周边建筑物有时完好,有时却开裂?
1.侧壁变形是基坑开挖、土体应力释放的必然结果,但显然,同样的土体形变,条基比独立基础更容易适应,阀基、箱基比条基更容易适应,对桩基影响则更小。所以确定支护方案前,必须对周边建筑物基础形式调查清楚,不可盲目套用。
2.基坑边是否堆载、重型机械的通过,是否分层开挖、是否实施降水都对周边土体形变有重大影响。
注浆浆液一般采用什么?
水泥浆、水泥砂浆、水泥-水玻璃混合液。
如何注浆可提高锚杆的承载力?
1.采用水灰比小的水泥浆、水泥砂浆;
2.孔内投放石子,设压力止浆袋,提高注浆压力;
3.采用二次注浆。
地基加固机理有哪几种?
1.混入强度较高的骨料,如碎石、砂砾。
2.加入能和土壤反应、固结的材料,如石灰、水泥。
3.将荷载分担到更深的土层、如桩基。
4.减少土体的空隙率、如强夯、碾压。
注浆孔在什么位置封孔?如何封?
1.封孔位置一般设置在基础基底,且上覆土层厚度不小于1.5米。
2.设置好隔垫后,采用掺速凝剂的稠水泥浆浇注至自然地面。
3.易塌孔的土层应孔内应填入石子,待封孔材料强度达3MPa即可开始注浆。
为什么树根桩湿式成孔(水冲钻进)应采用不封孔注浆?
1.若注浆前封口,孔内水可被浆液挤压向周围土层扩散、渗透,但稠泥浆难以向周边扩散,将和浆液混合共生,造成局部夹泥、断桩。由于注浆花管一般在下部,所以上段桩最容易缺浆夹泥。
2.湿式成孔注浆时应将注浆管插至孔底,用稠水泥浆将泥浆完全置换,然后方可投入石子。若要提高单桩承载力,可下两根注浆管,实施二次注浆。
