桥梁预应力张拉施工有哪些技术要点?

文章出处:悍马加固材料人气:137发表时间:2017-07-09 09:29:00【

桥梁预应力张拉施工

一、预应力施工基本规定

1.预应力筋的张拉控制应力必须符合设计规定。

2.预应力筋采用应力控制方法张拉时,应以伸长值进行校核。实际伸长值与理论伸长值的差值应符合设计要求;设计无规定时,实际伸长值与理论伸长值之差应控制在6%以内。否则应暂停张拉,待查明原因并采取措施后,方可继续张拉。

3.预应力张拉时,应先调整到初应力(σo),该初应力宜为张拉控制应力(σcon)的10%~15%,伸长值应从初应力时开始量测。

4.预应力筋的锚固应在张拉控制应力处于稳定状态下进行,锚固阶段张拉端预应力筋的内缩量,不得大于设计或规范规定。

二、先张法预应力施工

先张法是在浇筑混凝土前张拉预应力筋,并将张拉的预应力筋临时锚固在台座或钢模上,然后浇筑混凝土,待混凝土养护达到不低于混凝土设计强度值的75%,保证预应力筋与混凝土有足够的粘结时,放松预应力筋,借助于混凝土与预应力筋的粘结,对混凝土施加预应力的施工工艺。先张法一般仅适用于生产中小型构件,在固定的预制厂或工地生产。

三、后张法预应力施工

是指在梁、板砼浇筑前,提前预设预应力筋孔道,浇筑砼,待强度达到要求后,穿入预应力筋,按要求顺序进行张拉的施工工艺。常用于跨度较大的预应力砼结构。

(一)后张法预应力张拉前准备

1、构件检查、清理

2、砼强度要求

3、张拉方式、方向确定

4、张拉前现浇梁模板支架的检查

5、张拉设备的选用及校检

6、根据张拉及总体施工计划,确定张拉设备数量及备用数量

7、预应力筋及锚具检查

8、制定张拉安全措施

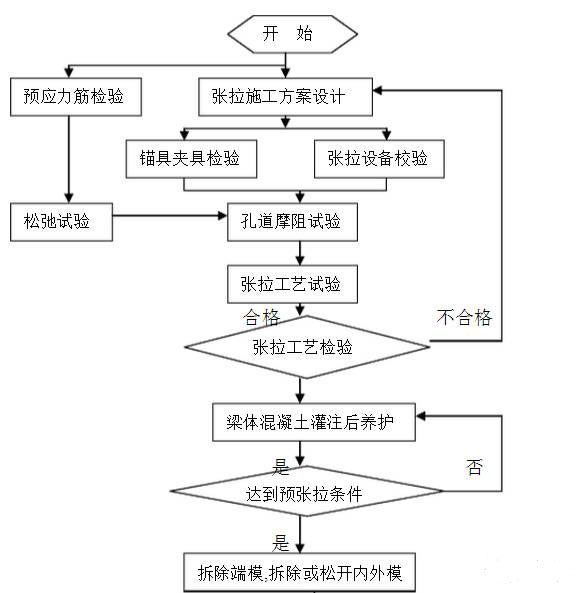

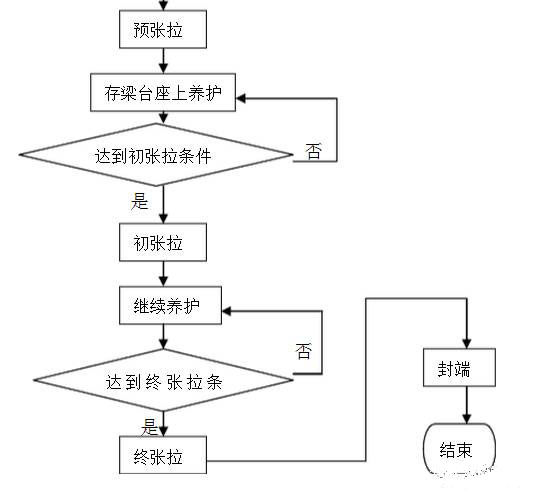

(二)后张法预应力张拉施工工艺

桥梁预应力张拉施工

桥梁预应力张拉施工
