欢迎您来到上海悍马建筑官方网站! 联系悍马收藏网站在线留言网站地图ENGLISH工程信息下载工程信息下载

悍马加固材料

畅销全球86国19年加固材料行业国际大品牌

连续10年获得《中国人保》承保24h咨询热线
400-012-6012

服务号服务号

热门关键词搜索: 灌注胶粘钢胶加固材料大全植筋胶碳纤维布

当前位置:首页 » 悍马加固材料资讯中心 » 技术篇 » 土建施工全流程

土建施工全流程

文章出处:悍马加固材料人气:261发表时间:2016-06-02 16:38:00【

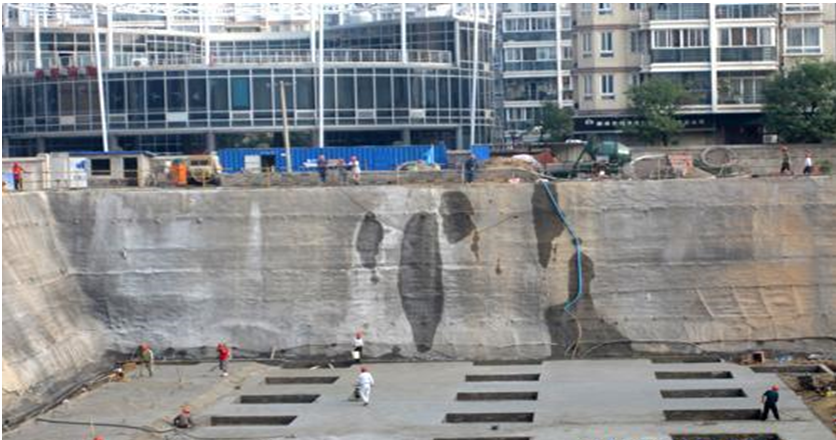

1.垫层

熟悉施工图→看规划红线→复核水准点→塔吊基础施工(设集水沟)→原始地貌标高测量→保护定位桩→塔吊(报装)安装→放开挖线→技术交底→机械挖土→放线→人工挖土平土→测量桩头标高并做好标记→破桩头→大小应变检测→地槽验收→放线→木工支模→垫层砼→拆模→清理

垫层

打垫层要注意的问题有:

①、打垫层前要控制好模板的高度、标高、平面尺寸等,土不能超挖,也不能少挖啊。

②、垫层砼来现场时或在过程中要抽查垫层砼的塌落度,和配合比单是否一样。

③、要留砼试块、垫层砼配合比单以及石子、砂子的检查复试报告等。

④、砼在施工时,要观察砼表面的平整度,不行叫施工单位刮尺刮平。

⑤、打砼时,要考虑备用电源、备用振动棒等工具。

⑥、浇砼时,监理一般要旁站的。

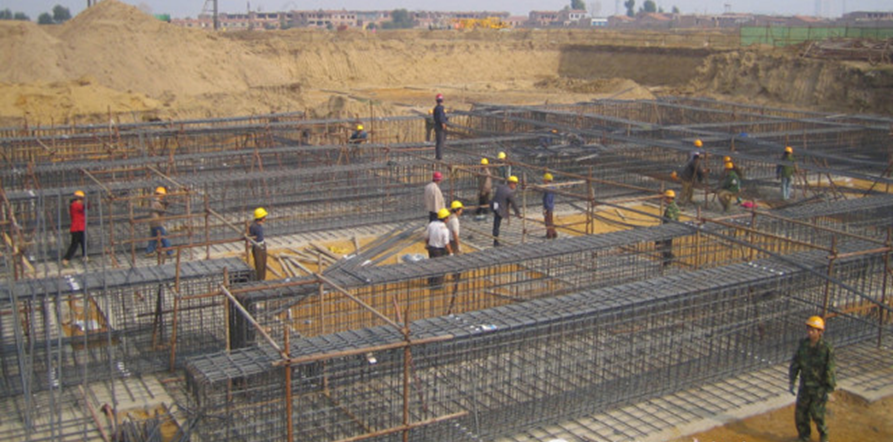

2.基础

基础柱定位放线→技术交底→木工支模→承台钢筋绑扎→承台钢筋电焊定位→柱筋定位→水电预埋→基础砼→拆模→清理→基础验收→土方回填

基础

3.外架搭设

技术交底→外架硬化→排水沟→集水沟→外架搭设→硬质封闭→挂安全网→外架验收

外架搭设

4.主体

主体柱定位放线→技术交底→柱筋绑扎→抄水平(1米关系线)→水电预埋→木工支模→板筋绑扎→水电预埋→检查(垂直、几何尺寸、节点)→砼浇注→养护→拆模→清理→弹建筑1米线→砼强度检测→房屋沉降观测→人货梯基础→人货梯(报装)安装

主体

5.砌体

砌体放线→技术交底→植筋→植筋拉拔检测→反坎支模→反坎砼→砌底砖→预制砼过梁和砼配块→砌加气块→拉结筋安放→检查垂平度→窗台压顶支模→窗台压顶砼→窗台压顶拆模→砌预制砼配块→弹建筑1米线→安放砼过梁→顶砌→安装消防箱→构造柱支模→构造柱砼→构造柱拆模→清理

砌体

6.抹灰(油漆)

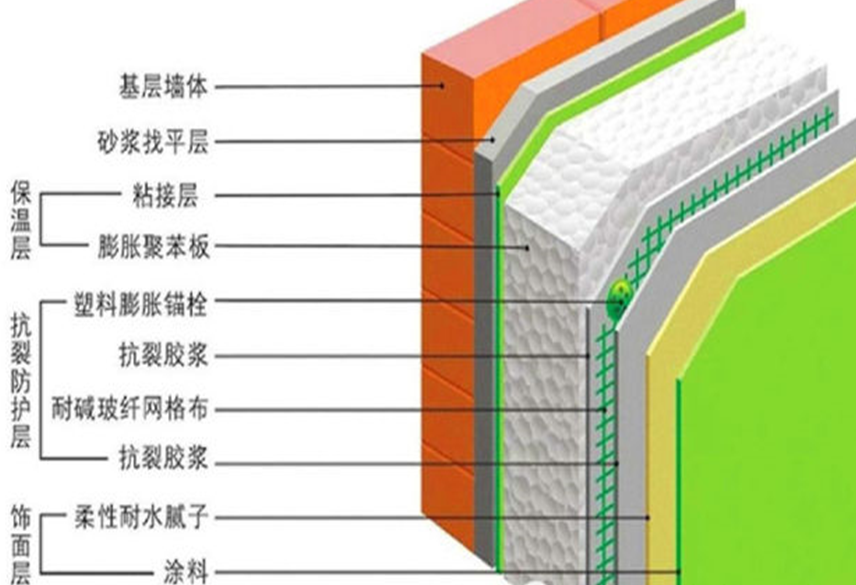

技术交底→外墙挂钢丝网→湿水→甩浆→灰饼→护角→洞口交接→门窗安装→湿水→抹糙面灰→抹面层灰→养护→贴砖→勾缝→清洗→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆→零星收口→水电安装→洞口吊洞→油漆

技术交底→内墙挂钢丝网→湿水→甩浆→灰饼→护角→水电预埋→补线槽→门窗安装→湿水→抹糙面灰→抹面层灰→养护→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆

技术交底→一遍保温→二遍保温→抗裂砂浆→网格布→抗裂砂浆→弹建筑1米线→门窗交接→门窗收口→清理→门窗打胶→安装玻璃→一遍腻子→二遍腻子→打磨→底漆→一遍面漆→二遍面漆

技术交底→安装伸缩缝→去保护膜→挂钢丝网→扫浆→抹灰→油漆或贴砖→电梯井拆架→井道交接→电梯安装→电梯门收口→清理

抹灰(油漆)

7.外架拆除

例会告知→技术交底→拉结点内拉→结构拉结点凿打→氧割结构拉结点→细石砼修补→补砖、补漆→拆除安全网→检查外立面→外墙验收→外架报拆→拆除外架→清理

8.栏杆

技术交底→结构预埋→立挺安装→挂片安装→木扶手安装→木扶手油漆→清理

栏杆

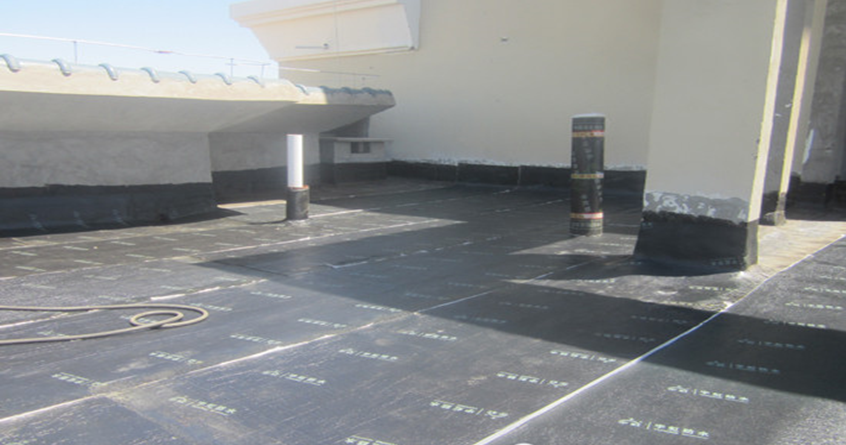

9.屋面

技术交底→水电安装→吊洞→人工清理→R角→结构闭水→基层交接→防水施工→防水闭水→防水交接→砂浆找平→保温板→PVC透气管安装→内设¢4@200×200钢筋网→留缝宽10@6000×6000(周边必须留缝)→C20细石砼→留缝处灌油→清理

屋面

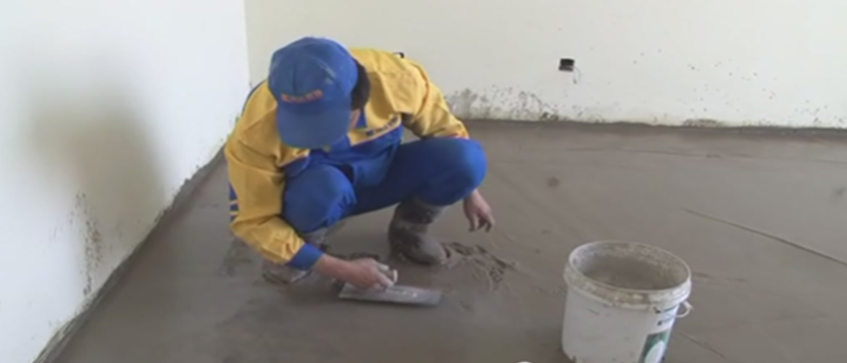

10.地坪

技术交底→水电打压→地坪机械清理→湿水→灰饼→扫浆→浇注→养护→清理→地板安装

地坪

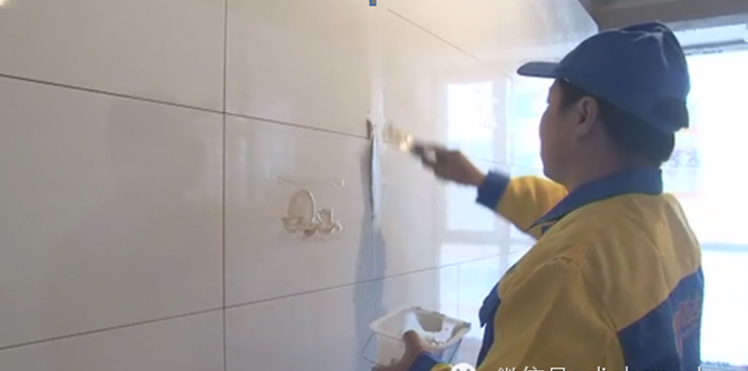

11.墙砖

技术交底→水电打压→排版→找方→铺贴→清理→勾缝→清理→厨卫间吊顶→洁具安装→橱柜安装→小五金安装

墙砖

12.地砖

技术交底→水电打压→水电安装→吊洞→大理石门坎石安装→人工清理→R角(有防水要求)→结构闭水→基层交接→防水施工→防水闭水→防水交接→排版→找方→铺贴→清理→勾缝→清理

地砖

13.户内门

技术交底→打眼→钉木塞→安装底框→安装门套→安装贴脸→安装门扇→安装门锁→清理

户内门

14.吊顶

技术交底→水电打压→弹线→画龙骨分档线→安装主龙骨吊杆→安装主龙骨→安装次龙骨→隐蔽验收→安装石膏板→刷防锈漆→安装压条→清理

15.人货梯拆除

人货梯(报拆)拆除→收口

人货梯拆除

16.进户门

技术交底→打眼→钉螺丝→安装门框→安装门扇→安装门锁→清理

17.水电

技术交底→基础预埋→主体预埋→砌体开槽→安装线盒、线管、水管→补线槽→打压→安装立管→吊洞→室内穿钢丝→室内穿线→安装灯具→电测试

水电

18.物业验收

分项验收→瓷片→油漆→地坪→吊顶→塑钢门窗→户内门→进户门→橱柜→栏杆→大理石→专项验收→打压→通球→闭水→淋水→电测试

物业验收

19.管网施工→园建施工

管网施工

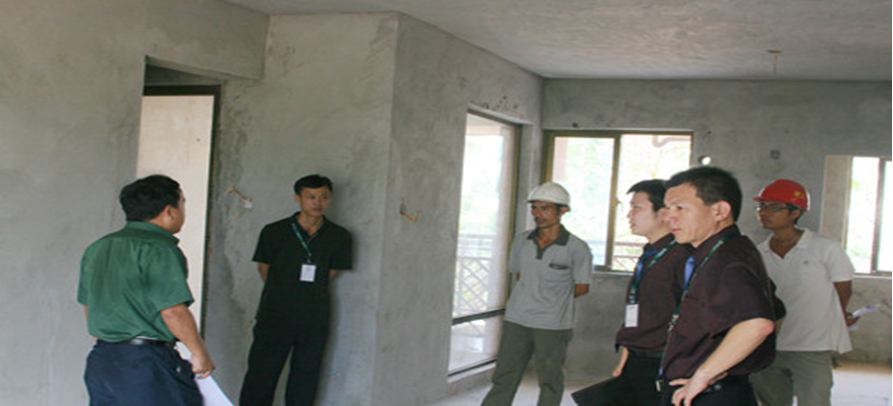

20.交付前验收

备案→预验收→整改→工地开放→整改→验收合格→收钥匙

交付前验收

21.交付

交付许可证→确定交付时间→安排各工种人员、工具→交付→整改→交钥匙

此文关键字: 土建
