压力灌浆包钢灌胶加固施工组织方案

文章出处:悍马加固材料人气:160发表时间:2016-03-30 16:57:00【

HM-120M结构灌注胶



(一)施工方法

本工程包钢灌胶加固采用压力灌浆法。

(二)施工工艺流程图

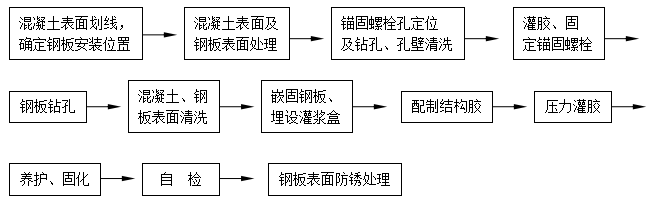

 压力灌浆法


(三)钢板粘贴工序及技术要求


1、钢板备料
根据设计图纸尺寸切割钢板及加工成型


2、混凝土表面处理

(1) 在混凝土表面划线,确定嵌固粘贴钢板的位置。

(2) 在粘贴钢板范围内的混凝土表面进行第一次处理,除去表面不良混凝土,将表面突出部份凿平,使混凝土表面尽可能平整,然后用凿毛机或钢丝刷对混凝土表面打磨,除去表面松散物和浮浆,并用无油空气吹除粉粒及灰尘。



3、锚固螺栓定位及钻孔

(1) 按设计图纸在混凝土表面划线,确定锚固螺栓的位置。

(2) 钻孔,孔径18~20mm,孔深10cm。

(3) 清除孔内松散浮渣,用压缩空气吹孔,清除孔内残余灰尘。



4、灌胶、固定锚固螺栓

(1) 用丙酮或酒精洗孔壁,保持孔壁无油污。

(2) 用稀释的液体结构胶涂刷孔壁。

(3) 待孔壁胶液稍干时,向孔内灌入长江牌(YZJ)灌注胶,注胶深度大约为孔深的2/3左右。

(4) 将M16螺栓除锈,用丙酮或酒精清洗,要求螺栓表面无锈、无油污。然后将螺栓埋入孔内,胶体应充满锚固螺栓孔。

(5) 胶体养化24小时固化后,方可嵌固钢板。



5、钢板处理

(1) 用砂轮机对钢板表面打磨,打磨纹路应与钢板受力方向垂直。要求钢板出现金属光泽、无锈迹、打磨粗糙度越大越好。

(2) 按混凝土表面锚固螺栓实际位置确定钢板位置,并在钢板上、下端确定灌浆、出浆孔。

(3) 钢板钻孔,锚固螺栓孔径20mm,灌浆、出浆孔径5mm。



6、混凝土、钢板表面清洗

用丙酮或酒精清洗混凝土、钢板表面,要求混凝土、钢板表面无灰尘、无油污。



7、嵌固钢板

(1) 将清洗后的钢板套入锚固螺栓,利用螺栓块调整钢板与混凝土表面之间的空隙。根据混凝土表面平整情况,空隙厚度一般应控制在(3—5mm)。

(2) 拧紧锚固螺栓螺母,将钢板固定。

(3) 沿钢板四周边用结构胶封堵,使钢板与混凝土表面之间形成密封空隙。



8、配制粘结剂

粘结剂为液体结构胶,将甲、乙两组份按比例混合,用人工或机械充分搅拌均匀,每次搅拌量不宜过多。

搅拌机具及容器不得有油污,应避免任何杂物进入容器。




9、压力灌胶

(1) 将灌浆管与灌浆盒接通,启动空压机,利用压缩空气检查灌浆系统和钢板周边密封是否完好,若有问题或漏气,应修补好。

(2) 将配制好的液态结构胶装入灌浆罐内,启动空压机及灌浆装置向钢板与混凝土表面之间的空腔内灌浆,灌胶压力为0.2MPa,压力应从低逐渐升高,达到0.2MPa后应保持压力稳定。待出浆盒溢胶后将其封闭。再继续压注几分钟即可停止灌浆。

(3) 待空腔内胶体达到初凝而不外流时拆下灌(出)浆盒,再用结构胶将灌(出)浆盒处抹平、封口。



10、粘接质量检查

用小锤轻轻敲击钢板,检查钢板与混凝土表面粘结密实度,若有空洞声,表示该处粘结不密实,应采取补救措施,若补救无效应剥下钢板,重新粘接。



11、养护、固化

结构胶可在常温下养护、固化,环境温度保持在20℃以上时24小时具有一定强度,可拆除临时固定夹具,3天后可受力使用,若低于15℃,可延长养护、固化时间,根据具体情况,一般10天左右可受力使用。也可采取人工加温养护、固化。



12、自检、修补

以上各工序完成后,进行钢板粘接质量全面检查,按规范要求,锚固区钢板有效粘接面积不少于90%,非锚固区不少于70%,检查方法仍可采用小锤轻轻敲击钢板,从声响判断有无空洞。若不满足要求可采用灌胶补救措施,若补救无效,应重新粘接。




13、钢板表面防护

钢板需进行除锈涂漆,按设计要求,表层涂刷两遍红丹油性防锈漆,面层涂刷两遍锌灰油性防锈漆。

此文关键字: 灌浆 灌胶 加固 包钢
