粘钢加固标准施工流程

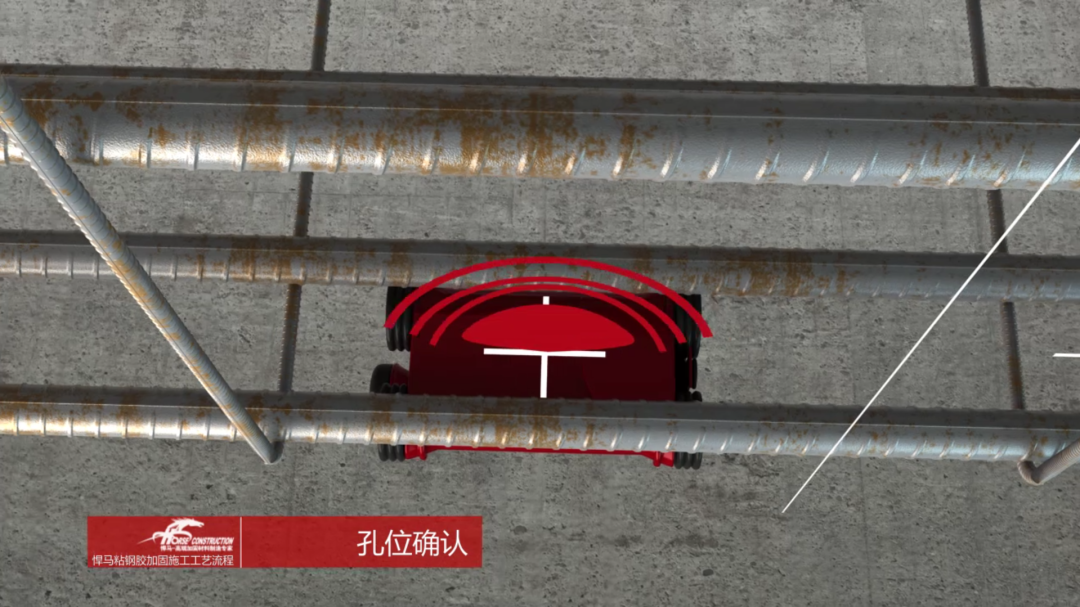

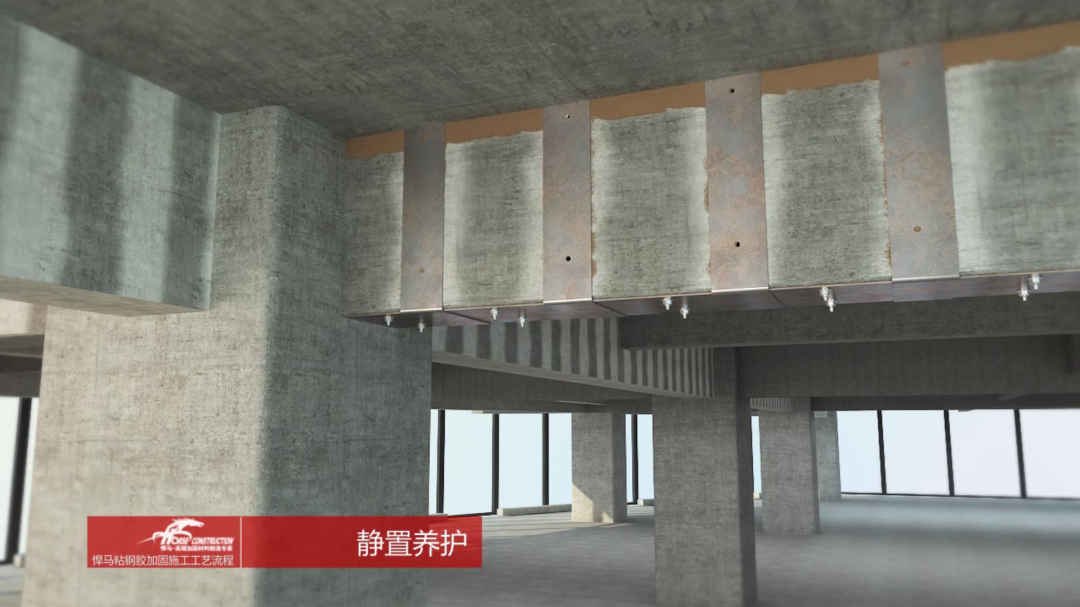

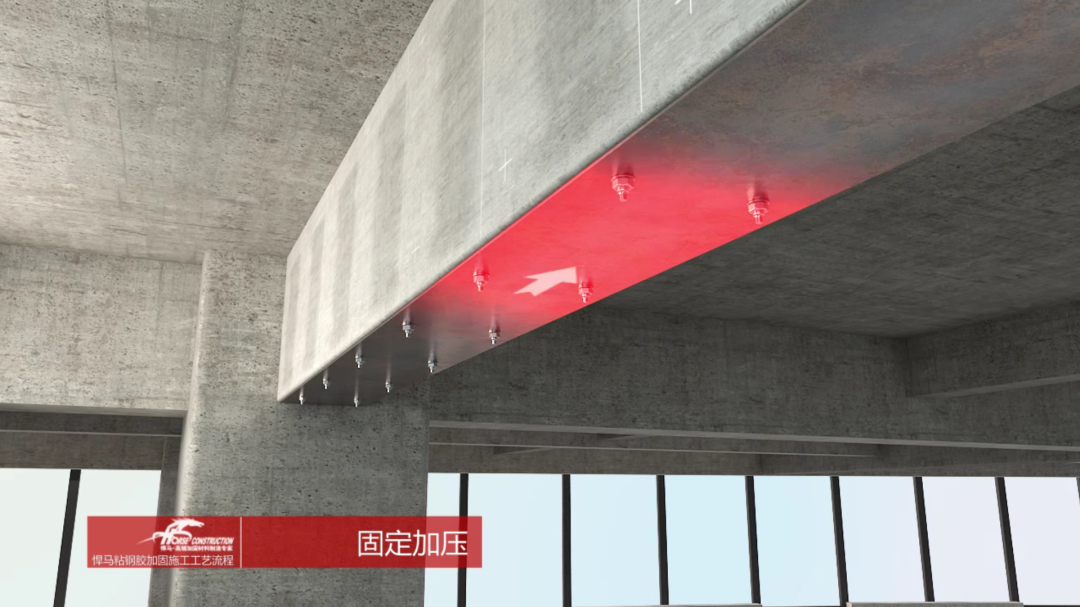

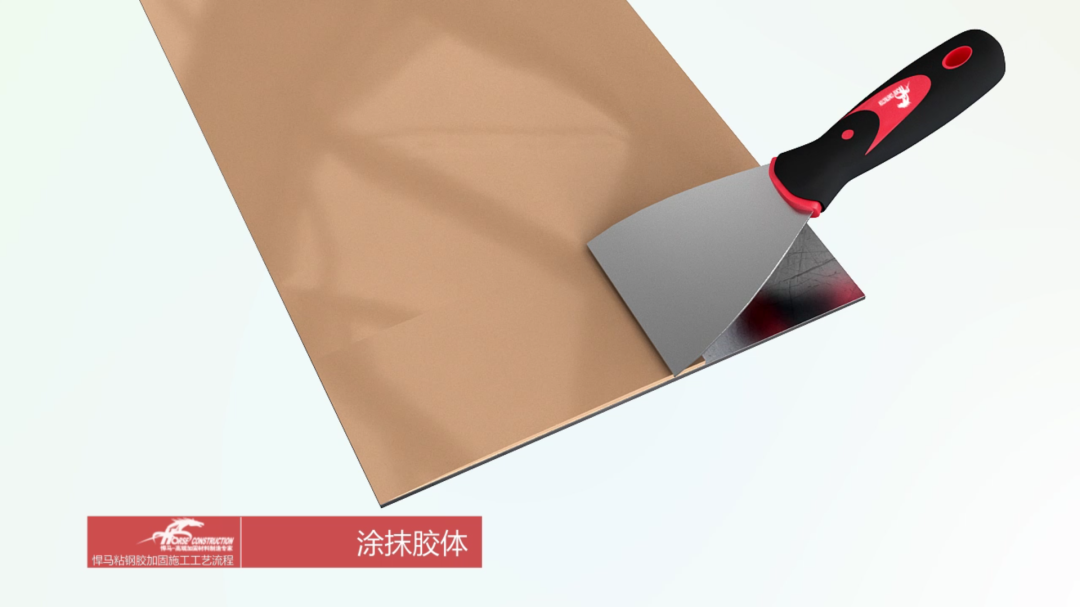

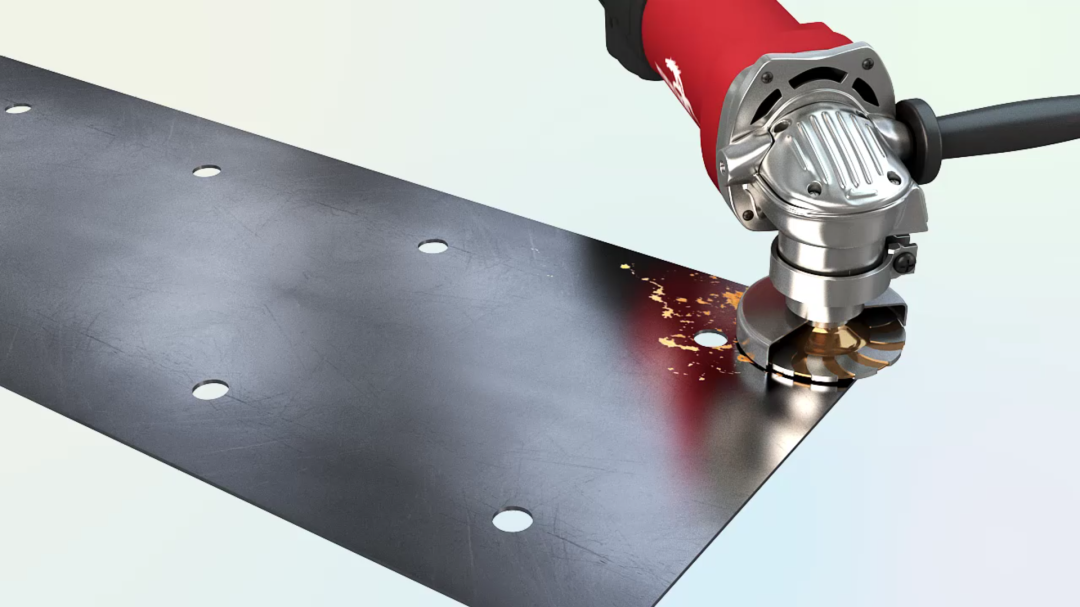

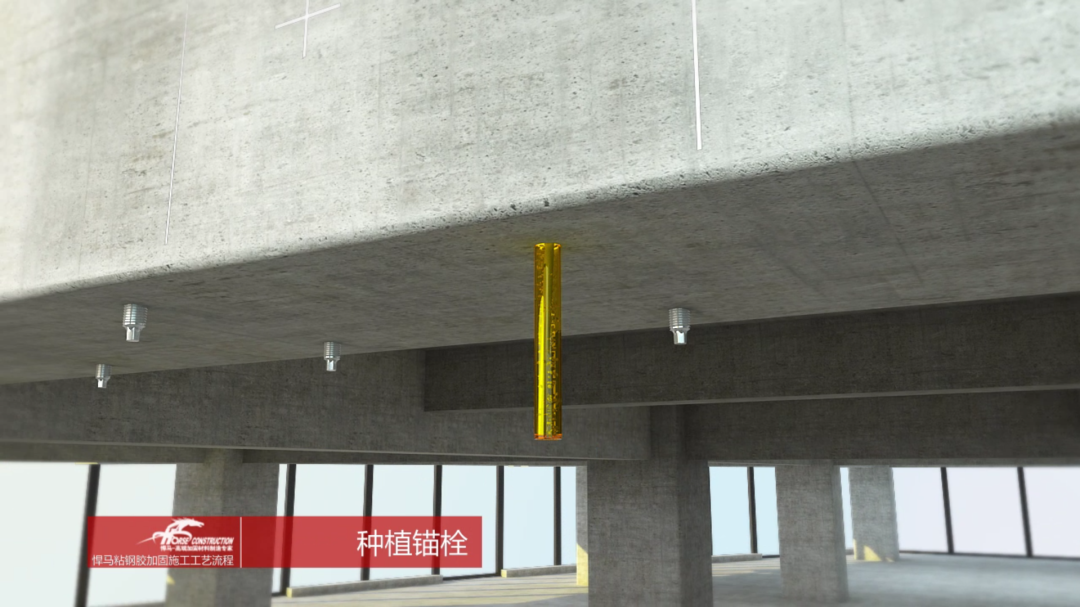

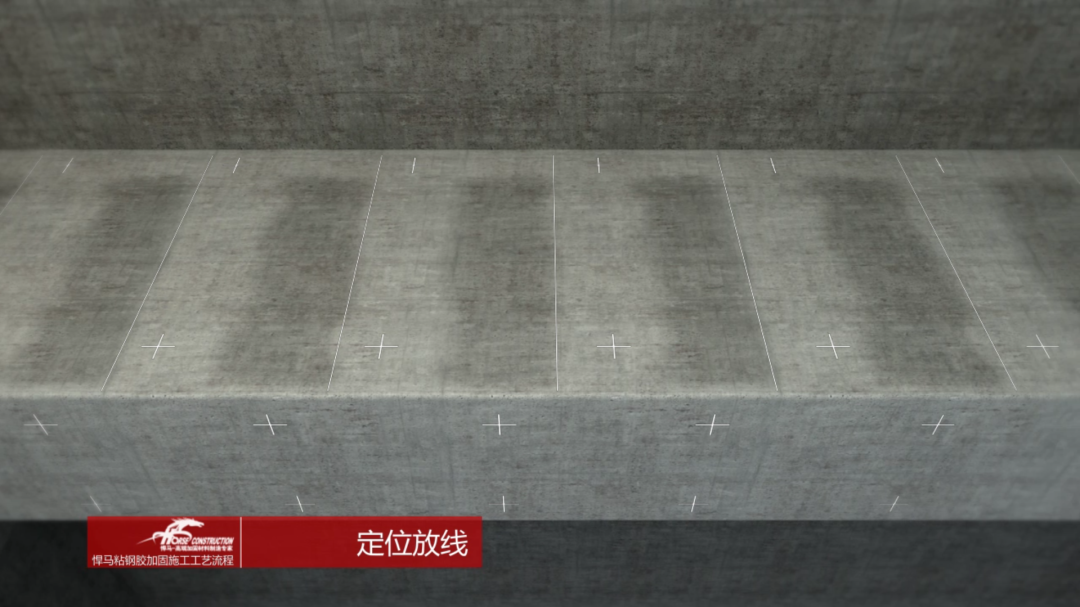

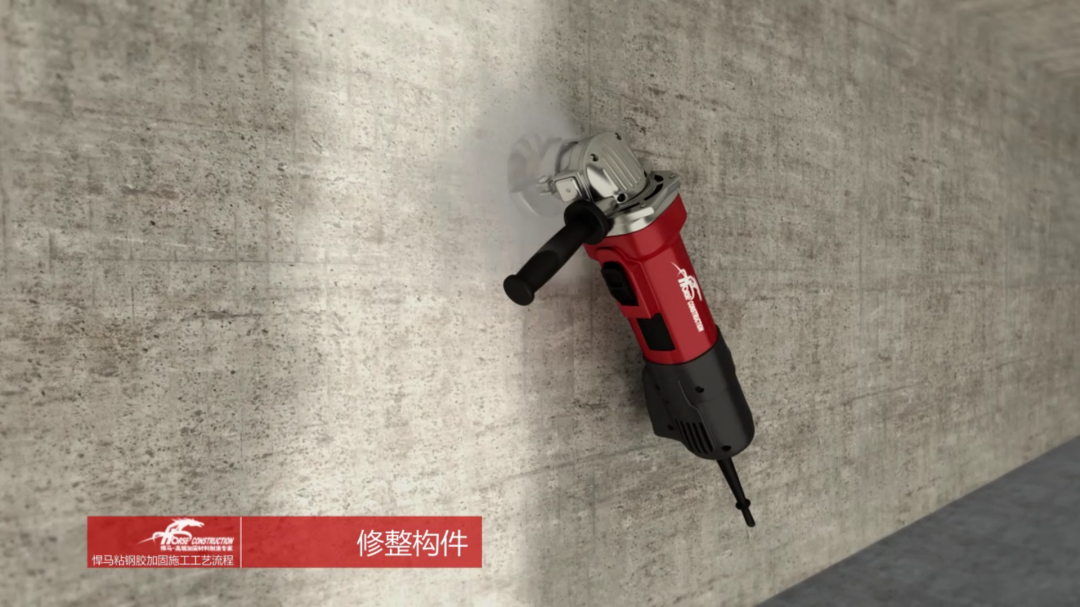

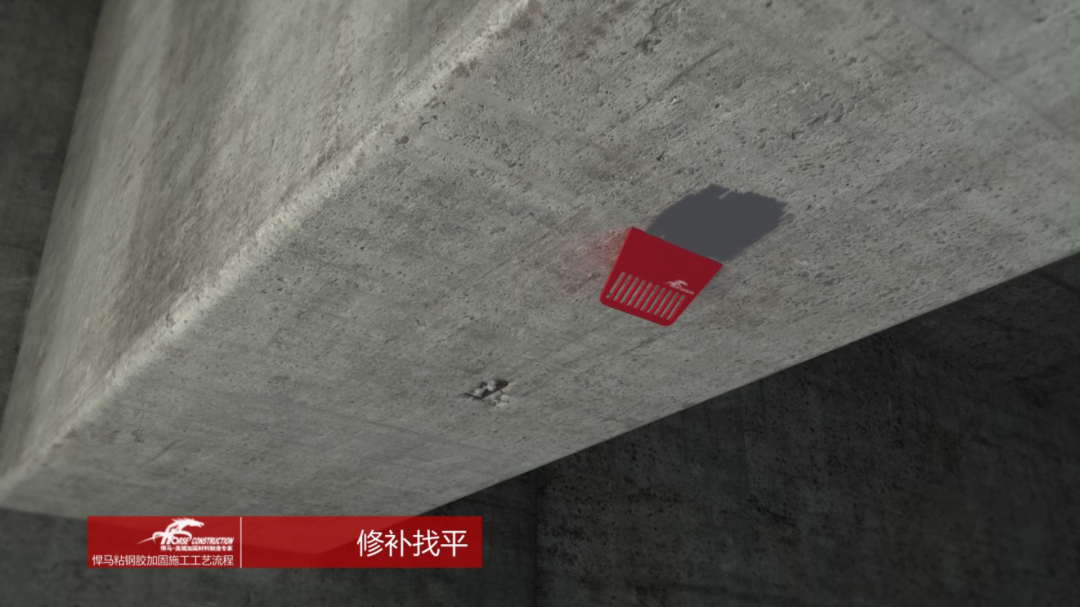

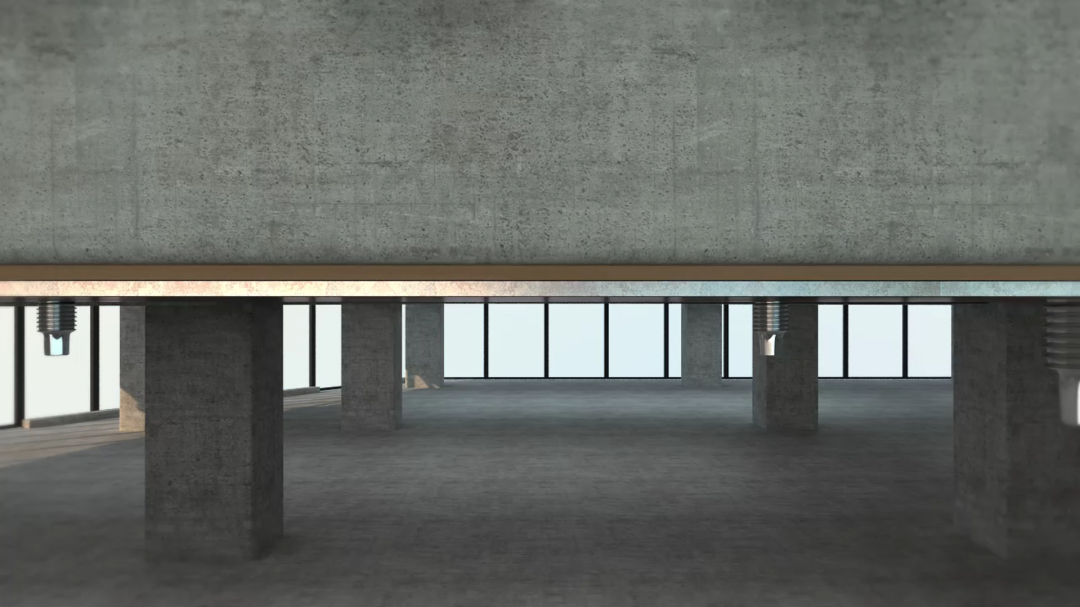

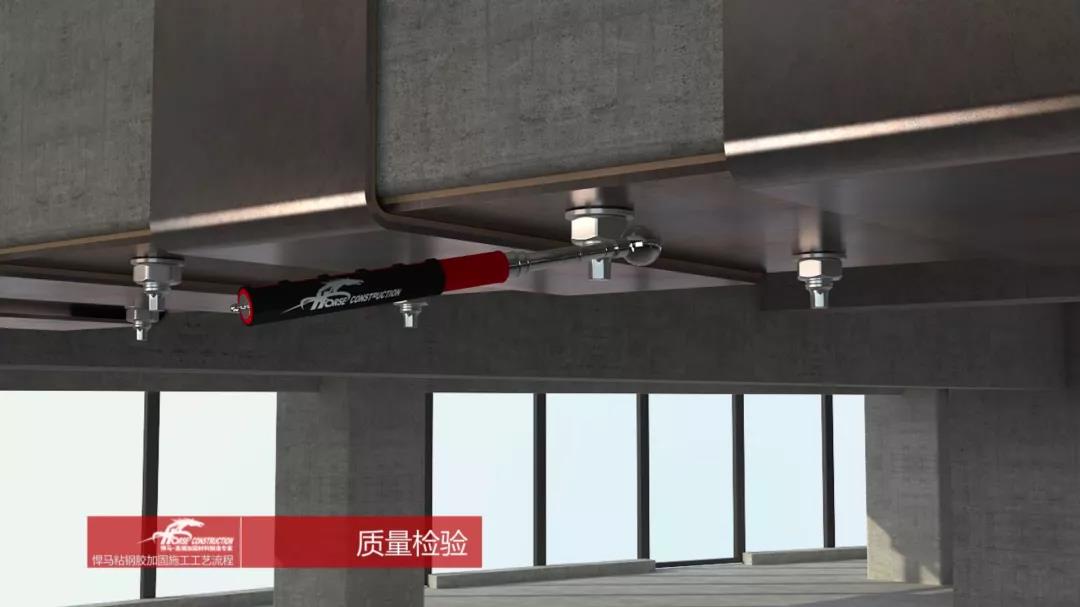

首先根据图纸剔除原构件表面粉刷层,打磨平整,清洗干净并保持干燥 修补找平 用悍马修补胶对原构件修补找平 定位放线 在待粘贴钢板位置定位放线 孔位确认 采用钢筋探测仪探测混凝土构件,规避原钢筋位置,确认锚栓孔位 种植锚栓 对钢板及混凝土进行钻孔,然后在预定位置上种植化学锚栓 钢板处理 将已裁切好的钢板进行除锈、糙化和展平处理,用丙酮擦拭干净 配置胶水 按规定比例低速搅拌配制悍马专用粘钢胶,确保配制好的胶体色泽均匀,无气泡 涂抹胶水 用抹刀把配制好的悍马粘钢胶同时均匀涂抹在钢板及混凝土粘合面上,钢板胶层宜中间厚边缘薄 粘贴钢板 经检查无漏抹后,将钢板贴于预定位置,粘贴时表面应平整,段差过渡应平滑,不得有折角 固定加压 随后逐渐拧紧锚栓,适度均匀加压,以悍马粘钢胶从钢板边缘均匀挤出为准,加压顺序为钢板一端向另一端加压或由钢板中间向两端加压,胶缝厚度控制在2~2.5mm。如有多余胶水从钢板边缘挤出,需及时清理干净 静置养护 胶体未达到固化期前,需静置养护 质量检验 胶水固化后,检测有无空洞声,确保钢板粘贴无空鼓 防护处理 最后使用防腐防火涂料对钢板做好防护处理
