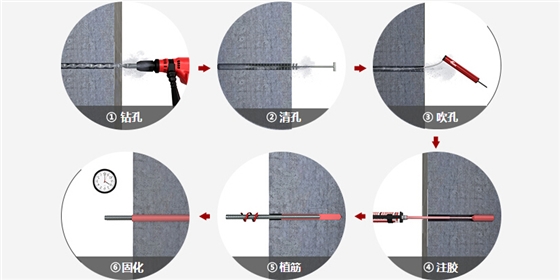

一、 植筋的施工流程
弹线定位→钻孔→洗孔→钢筋处理→注胶→植筋→固化养护→抗拔试验→绑钢筋浇筑混凝土
1.植筋定位
按设计要求标示钻孔位置、型号,若孔位碰到基材上已有钢筋,钻孔位置可适当调整。但均应植在箍筋内侧(对梁、柱)或分布筋内侧(对板、剪力墙),且钻孔可尽量靠近欲接长的已有钢筋(力传递效果更好)。
2.植筋钻孔
1).钻孔宜用电锤或风钻成孔,如遇钢筋宜调整孔位避开。如采用水钻(取芯机)成孔,钻孔内碎屑应用洁净水冲洗干净,并晾晒至干燥。
2).实际钻孔深度可参考15d的基准,根据实际所需锚固力大小,并考虑构造长度要求,按照规范(GB50367-2013)计算确定。
3).当基材强度等级低于C20,或在素混凝土(或岩石)上植筋,应增加锚固深度。
4).当实际所需锚固力较小时(如用螺栓固定器具、管线、支架等),可按螺栓长度确定钻孔深度,但深度不应小于5d。
5).钻孔有效深度自构件表面坚实的混凝土算起。
6).钻孔不应设置于构件的保护层或装饰层内。
7).所用主要器具:电锤或风镐。
3.清孔
1).钻孔完毕,检查孔深、孔径合格后将孔内粉尘用压缩空气吹出,然后用毛刷、棉布将孔壁刷净,再次压缩空气吹孔,应反复进行3∽5次,直至孔内无灰尘碎屑,最后用棉布蘸丙酮拭净孔壁,将孔口临时封闭。若有废孔,清净后用植筋胶填实。
2).钻孔孔内应保持干燥。
3).所用主要器具:空压机、毛刷。
4.配胶
悍马注射式植筋胶采用双行星混合动力搅拌设备及真空灌装工艺,保证配比准确率。厂家配有专用的静态混合器及胶枪,静态混合器长约35cm,即使是常规深孔也可注入,前端还带有专业加长接头阻力槽,特别防止特殊深孔加长接头注胶时脱落。
悍马注射式植筋胶可省去繁琐的桶装植筋胶的配胶工序,不仅节省时间,同时也能节省大量人工。
5.注胶
注胶前先排掉前段少许未充分混合的胶体,注胶时需从孔底部开始以便排出空气,约注满孔深的三分之二。生产中,使用纳米材料工艺,多维的网状结构使其达到良好的触变效果无论是侧面施工,还是顶面施工,胶水都无流挂现象。
6.钢材除锈
1).钢材锚固长度范围的铁锈、油污应清除干净(新钢筋、螺栓的青色氧化外皮也应除去),并打磨出金属光泽,采用角磨机和钢丝轮片速度较快。
2).所用主要器具:角磨机、钢丝轮片。
7.植筋锚固
钢筋插入按单一方向边转边插,防止混入气泡,一直达到规定深度。
8.静置固化
1).植筋胶有一个固化过程,日平均气温25℃左右24小时内不得扰动钢筋,若有较大扰动宜重新植。
2).悍马注射式植筋胶在常温、低温下均可良好固化,若固化温度25℃左右,3天即可承受设计荷载;若固化温度5℃左右,7天即可承受荷载,且锚固力随时间延长继续增长。
9.检验
植筋固化养护后可随机抽检,检验可用千斤顶、锚具、反力架组成的系统作拉拔试验。一般加载至钢材的设计力值,检测结果直观、可靠。胶体布满富有弹性反应型球状体,让悍马HM-500植筋胶不仅有强度,有黏度,还有韧性当碰见很大拉拔力的时候,因其有延展性而不容易脆断,并随着时间的增长能逐渐恢复原状。在分子结构上成功嫁接亲水基团与疏水基团在孔壁光滑,孔洞潮湿,天气火热等恶劣条件下依然能保持其优越的性能,可正常作业不受环境干扰。不论现场检测还是现场抽检一次性100%检测通过。
二、植筋材料要求
1、锚固胶:
锚固胶的性能应通过专门的试验确定。对获准使用的锚固胶,除说明书规定可以掺入定量的掺和剂外,现场施工中不宜随意添加掺料。如使用环氧基锚固胶,锚固胶的性能指标应符合《混凝土结构后锚固技术规程》JGJ 145-2004的规定,如是用其它品种的锚固胶,其性能应厂家通过专门的试验确定和认证。植筋用锚固胶的粘结强度设计值fbd应符合《混凝土结构加固设计规范》GB50367-2006的规定。
2、钢筋:
钢筋规格为Φ16,Φ12,符号"Φ"表示HRB400钢筋,钢筋性能要符合规范要求,钢筋在植筋前要清除表明的铁锈。
三、植筋施工操作
1、弹线定位
根据变更设计图纸的钢筋数量及位置,标注出植筋位置。经我质检部门验收,位置符合设计要求后才可以钻孔。
2、钻孔
用冲击钻钻孔,钻头直径应比钢筋直径大4~8mm左右,钻孔深度不小于20d(d为钢筋直径),实际钻孔深度应根据混凝土结构加固设计规范计算,钻头始终与承台保持垂直。
(备注:按照《混凝土结构加固设计规范》GB50367-2006中提供的植筋基本锚固长度公式计算:16二级钢锚固深度ls=360mm,12三级钢锚固深度ls=325mm)
3、洗孔
洗孔是植筋中最重要的一个环节,因为孔钻完后内部会有很多灰粉、灰渣,直接影响植筋的质量,所以一定要把孔内杂物清理干净。方法是:用不掉毛的毛刷,套上加长棒,伸至孔底,来回反复抽动,把灰尘和碎渣带出,再用空压机吹出浮沉。吹完后再用脱脂棉沾酒精或丙酮擦洗孔壁。但不能用水擦洗,因为用酒精或丙酮容易挥发,水不易挥发。再者用水后孔内不会很快干燥。洗孔完成后需要经我质检部门验收,自检合格后报监理验收,验收合格后方可注胶。
4、钢筋处理
钢筋锚固部分要清除表面锈迹及其他污物,一般采用角向磨光机配钢丝刷除锈,打磨至露出金属光泽为止,若钢筋锈蚀严重,要用稀盐酸浸泡除锈10-15分钟,后用石灰水中和,再用清水冲洗后擦干方可使用。
5、注胶
锚固胶要选用合格的植筋专用胶水,产品要有合格证明,要能够满足我项目承台植筋施工要求。注胶要从孔底开始,这样可以排出孔内的空气,为了使钢筋植入后孔内胶液饱满,又不能使胶液外流,孔内注胶达到孔深的1/3或计算孔内的用胶量,应扣除钢筋体积,孔内注完胶后应立即植筋。
6、植筋
首先将配置好的结构胶注入孔内(宜孔深的1/3或计算孔内的用胶量,应扣除钢筋体积),并将结构胶涂于钢筋锚固端(宜2-3㎜),然后缓慢将钢筋插入孔内,同时要求钢筋旋转,使结构胶从孔口溢出,排出孔内空气,钢筋外露部分长度保证工程需要。
7、养护
植筋施工完毕后注意保护,24小时之内严禁有任何扰动,以保证结构胶的正常固化。
8、检测试验在植筋前,要对所用钢筋及植筋胶进行现场拉拔试验,以确定钢筋及植筋胶是否符合设计要求。 方法是:制作与要植筋部位混凝土结构相同强调等级的混凝土试件,按植筋步骤,植入3组钢筋,待植筋胶完全固化后,进行拉拔试验。试验用专用的钢筋测力计,当加力达到Ⅱ级钢筋屈服强度时,钢筋出现颈缩现象,继而拉断,这表明钢筋和植筋胶都是合格的。
植筋后进行非破损性拉拔试验,用来检测工作状态的植筋质量,检测的数量是植筋总数的10%。检测中,测力计施加的力要小于钢筋的屈服强度,大于设计部门提供的植筋设计锚固力值。公式为:FM<FC<FYK(FC:测力计施加的力,N/mm2;FYK:钢筋的屈服强度,N/mm2;FM:植筋设计锚固力,N/mm2)。
8、绑钢筋浇筑混凝土
检测试验合格后就可进行下道工序施工。
四、 植筋注意事项
1、植筋后,一般不允许在所植钢筋上焊接,如确实需要焊接时,焊点距离基材混凝土表面应大于15d,且应采用冰水浸渍的毛巾包裹植筋外露部分的根部。
2、承台围堰必须牢固,确保在植筋期间不能有水流入承台范围,承台要保持干燥。如果不能保障承台干燥,那此方案不可行。
3、注意天气变化,植筋施工开始前要查看天气预备,要确保在植筋施工期间天气状况良好,不要在阴雨天气施工。针对本工程在厂房内部施工,故无需考虑天气因素的影响。
4、钢筋必须按要求除锈,钢筋表明不能有油渍等杂物。
5、植筋所用的锚固胶必须是合格产品,各项性能指标要符合规范要求。
6、为了保证植筋质量,必须避免第四条中提到的影响植筋质量缺陷的各个因素发生,我们要从工、料、机、工艺、环境以及方法等几个方面综合考虑,要做到万无一失。
7、植筋施工用电要按照项目的用电规程操作,避免违章。
8、植筋所用的设备及机具必须按找该设备或机具的操作规程操作,不允许违章操作。
9、植筋所用的材料不能到处乱扔污染环境。
